南京钢铁61MW/123MWh储能电站新建工程
南京钢铁61MW/123MWh储能电站新建工程

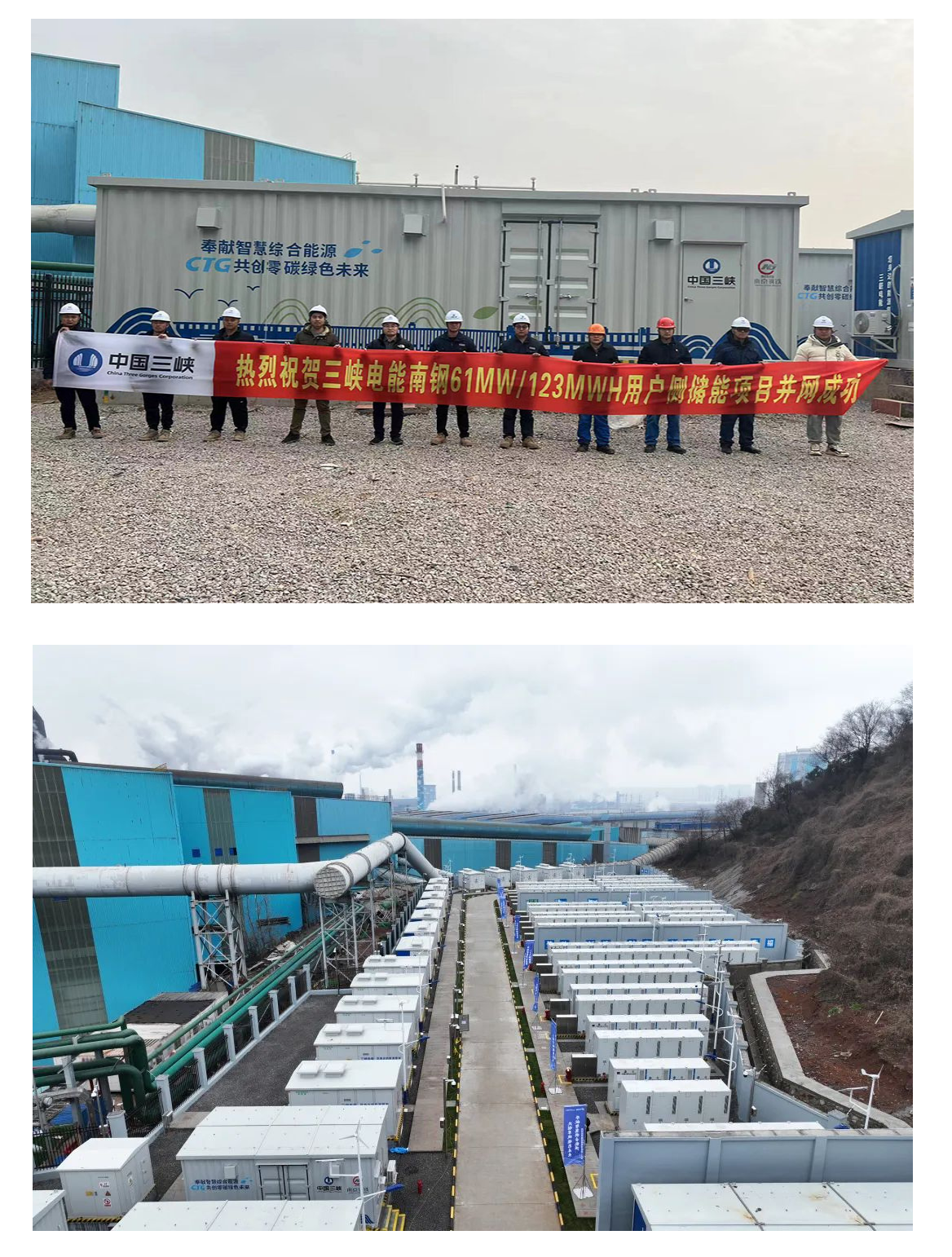

我司承接南京钢铁61MW/123MWh储能电站新建工程,本项目于2023年11月9日电气进场,2024年1月10日35kV高压并网,充电调试,2024年1月15日实现72小时全容量并网运行。该项目创新采用小模组储能模块,共计306台储能柜,17台升压舱,2台一次舱和1台二次舱,我司为了在规定时间内完成如此多的舱体安装及调试,在现场安排两班制施工,把每一天的工作时长增加一倍,期间还遇到南京最冷的天气,大家“齐心协力”、积极进取”,最终保证项目安全、准时、顺利的并网运行。
